JR舞子駅 エレベーター設置工事

まわりの垂水・朝霧・明石などの駅と比べると、なかなかバリアフリー工事が進まなかったJR舞子駅ですが、
2003年3月13日に舞子駅を通ったところ、工事中の看板とともに「エレベーター工事を行っております」という貼り紙がありました。

3月20日時点の状況から順に紹介していきます。



2003年 3月20日

売店だったところを工事中エレベーター工事 貼り紙改札口付近
改札口を出たところ、もともと売店だったところを囲って工事中です。工事中の貼り紙。飲み物の自販機との間に貼られていて見えにくいです。

(クリックすると拡大します)

写真右が改札、左が階段です。

3月29日時点では、上の状況から変化がありませんでした。


2003年5月5日

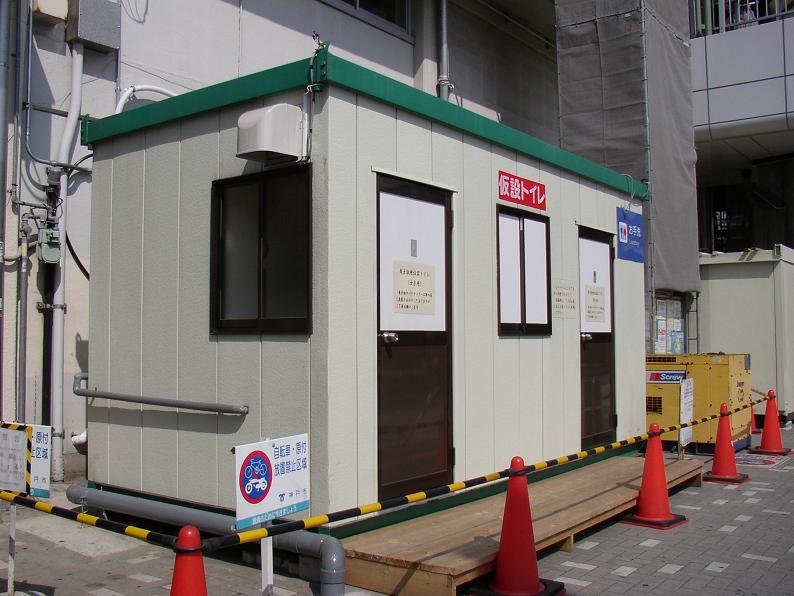

改札口付近 駅前に作られた仮設トイレ

改札口付近と駅前にある仮設トイレ。   貼り紙は「5月7日からの利用」となっているので、駅事務室と、その真下部分にあたるホーム先のトイレ部分を含めて、5月7日以降にバリアフリー工事が始まるものと思われます。

(クリックすると拡大します)




2003年5月10日

ホーム端を工事中
ホーム西端の階段下にあったトイレを使用できないようにして、工事中です。


2003年6月7日

改札口付近 駅前から見た工事

改札口付近と、駅前ターミナルから見た工事中の風景。

見た目には、前回から大きな変化はありませんでした。




2003年7月4日

階段付近 改札横の貼り紙

階段横の、以前はトイレだった部分と改札横の貼り紙。貼り紙を見ると、8月末には工事完成のようです。

(右写真はクリックすると拡大します)




2003年8月20日

工事中の「エレベーターのハコ」
8月20日時点では「ハコ」はできていました。



2003年8月30日

そして、工事から5ヶ月。


ホームから見た、エレベーター・トイレへの通路

やっとエレベーター・トイレができました。



通路を進むと・・・


新しく作られた車椅子トイレ スルー型エレベーター

一般用のトイレとは別に、車イストイレとエレベーターが作られました。

エレベーターを上がると、改札横に着きます。


地上〜駅へのエレベーター 駅への連絡通路

今回完成したエレベーターとは別に、明石海峡大橋開通の整備と同時期に、地上〜駅へのエスカレーター・エレベーターは設置されていたようです。
しかし、駅やバスターミナルからはかなり奥まった高速道路高架下にあり(右写真奥がJR改札口付近)、掲示はあるものの目立ちません。
しかも路線バスの系統によってはバス停への連絡通路が階段しかないものもあります。

これからの整備は、会社ごとにバラバラに整備するのではなく、駅構内 〜 コンコース 〜 バスターミナル・タクシー乗り場・駅前歩道 へといったような全体の流れを考えたバリアフリー工事ということが必要になってくるように感じます。
